腾冲县地下管线普查及地下管线信息系统建设管线监理工作
发布时间:
2016-06-20
腾冲县地下管线普查项目施工单位已经完成全部外业工作、监理单位完成监理检查工作。
工作进度:

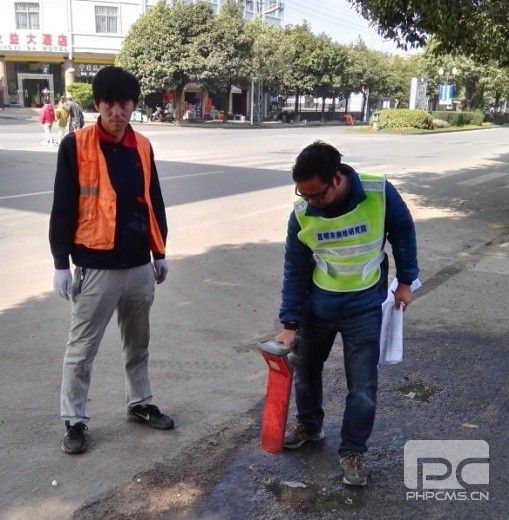

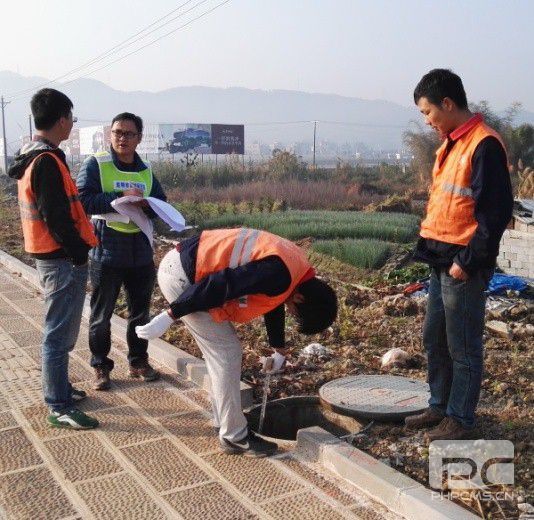

腾冲县地下管线普查项目施工单位已经完成全部外业工作、监理单位完成监理检查工作。本项目共完成外业探查60000点,内业建库60000点,图根控制测量353个,管线点碎部测量60000个,管线普查长度1100公里。
投入仪器设备:
保定金迪地下管线探测工程有限公司共投入人员16人、管线仪6台套、GPS 2台套、全站仪2台套、计算机12台。
工作简介:
2015年12月28日—2016年1月3日,权属单位完成审图并签字盖章;
2016年1月4日—2016年1月10日,我院完成对腾冲县地下管线普查项目成果资料的检查工作。


测绘工程三分院
2016年1月26日
